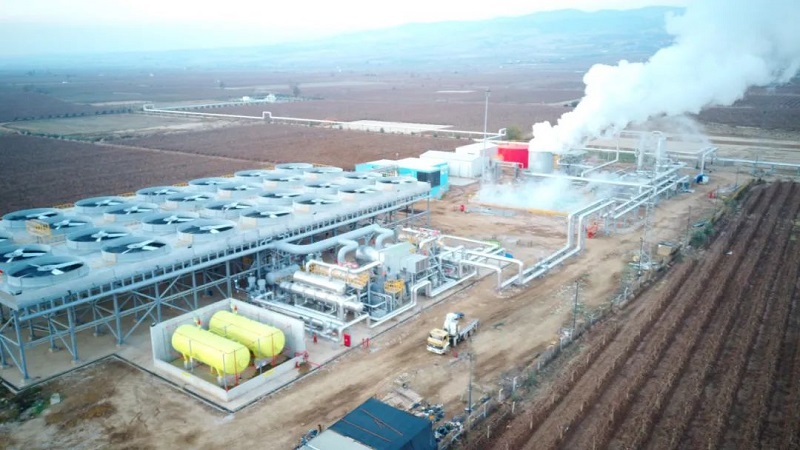

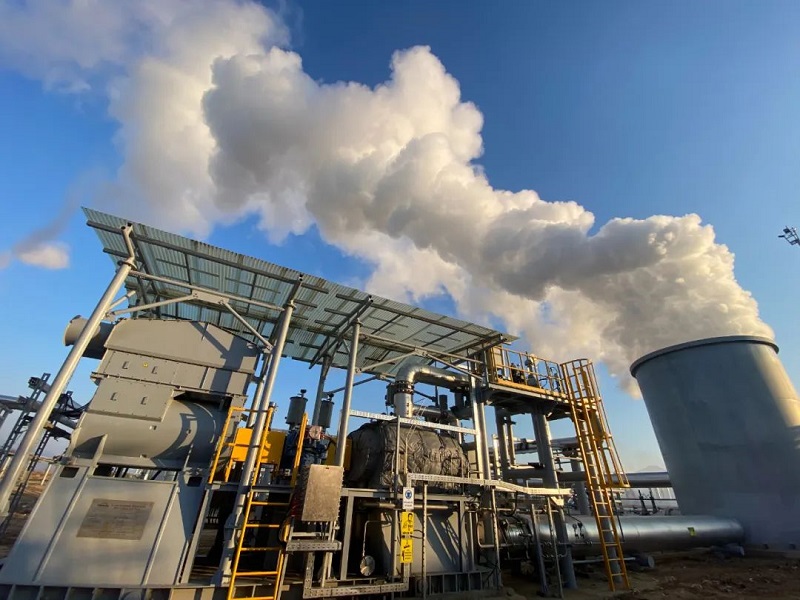

開(kai)山(shan)集(ji)團股份有限公司在土(tu)耳(er)其(qi)Manissa省Alasehir的(de)OME T-01地熱電站于(yu)11月26-28日順利(li)完成了(le)土(tu)耳(er)其(qi)能源(yuan)部為期3天的(de)驗收(shou)測試步(bu)驟(zou),由此(ci),這座電站即將(jiang)于(yu)2025年1月1日實現COD。
OME T-01電站(zhan)的裝機容量為11兆瓦,這(zhe)是開山(shan)在土耳其第一個投運的全資地熱電站(zhan)。開山(shan)在2020年(nian)12月收購該(gai)項目,中途受疫情影(ying)響(xiang)于2023年(nian)年(nian)中開工(gong)建設,完(wan)成驗收后(hou),該(gai)電站(zhan)的YEKDEM(可再(zai)生能(neng)(neng)源支持機制(zhi))注(zhu)冊(ce)將(jiang)在下周完(wan)成。2025年(nian)1月1日起電站(zhan)將(jiang)以土耳其新能(neng)(neng)源固定上(shang)網電價(地熱電(dian)(dian)為9.45-11.55美分/kwh)售電(dian)(dian),為期15年。
據了解,驗(yan)收過(guo)程(cheng)(cheng)中最大凈外送(song)功(gong)率為4.8兆瓦,未達設(she)計的(de)(de)凈發電功(gong)率。電站未能持(chi)續以設(she)計工況運行、生產(chan),主要原因是受制于回(hui)灌(guan)(guan)能力(li)的(de)(de)不(bu)足。目(mu)前,資(zi)源團隊(dui)開始著(zhu)手(shou)調查生產(chan)過(guo)程(cheng)(cheng)中回(hui)灌(guan)(guan)量只有每(mei)小(xiao)(xiao)時400噸,而測試(shi)回(hui)灌(guan)(guan)井時回(hui)灌(guan)(guan)能力(li)可以滿足設(she)計要求的(de)(de)每(mei)小(xiao)(xiao)時690噸的(de)(de)原因,并將制定解決方案。
